添道超平地坪系统精准施工
添道超平地坪系统精准施工
超级管理员 2021-10-28 636次
 随着国内物流行业和电商技术行业的快速发展,越来越多的物流中心、电商物流及大型工业厂房对地坪的要求越来越高, 对工业地坪的平整度、水平度、耐磨度、施工缝和美观度等处理提出了更高的要求,因此整体超平地坪系统的应用更加广泛。

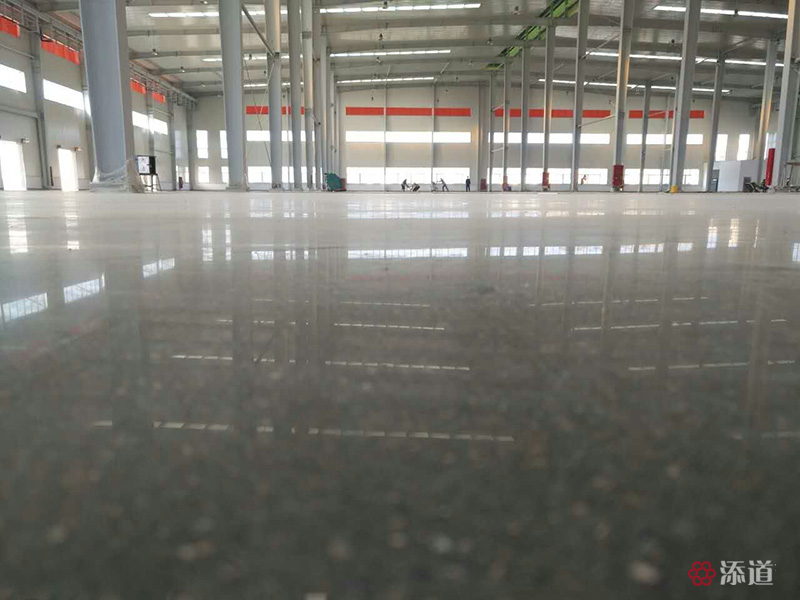

超平地坪
    普通混凝土地面一般都缺乏高标准的水平度和平整度,而整体超平地坪系统对平整度和水平度的要求更为严格。以下就从超平地坪系统的优点和施工工艺流程进行介绍。
1、整体超平地坪系统的优点
(1)叉车在整体超平地坪上行走平稳、速度快、作业效率高;(2)可降低叉车的维修率及维修成本低;(3)使叉车运行时安全系数高,作业过程不会碰撞货架,同时还可以避免叉车倾倒; (4)耐磨性好,且使用寿命相比普通地坪长;⑤整体超平地坪易于保养、清洁、使用。
2、施工工艺流程
(1)首先对现场进行查勘,核实钢筋的标高,然后将材料、设备进行报验(若报验不合格需重新采购材料,再进行报验,直至合格为止)。
(2)材料、设备报验合格后,开始铺设防水塑料薄膜或对混凝土垫层进行基面处理,并进行变形缝安装,模板、施工铠装缝、传力系统安装,柱边铺设加强筋,墙边柱边铺设隔离板,然后将混凝土进行质量调试(不合格对混凝土配合比进行调整)。
(3)混凝土浇筑。采用钢纤维混凝土浇筑,采取泵送的方式;用超平高频振动梁+振捣棒进行整平地面,但是不要过度振捣,防止混凝土离析;注意边角处要用刮尺刮平;然后用人工刮杠整平,地面不平的区域采用手动整平器依次整平;进行一次平整度检测,经过多次人工整平后用收边机做收边处理。

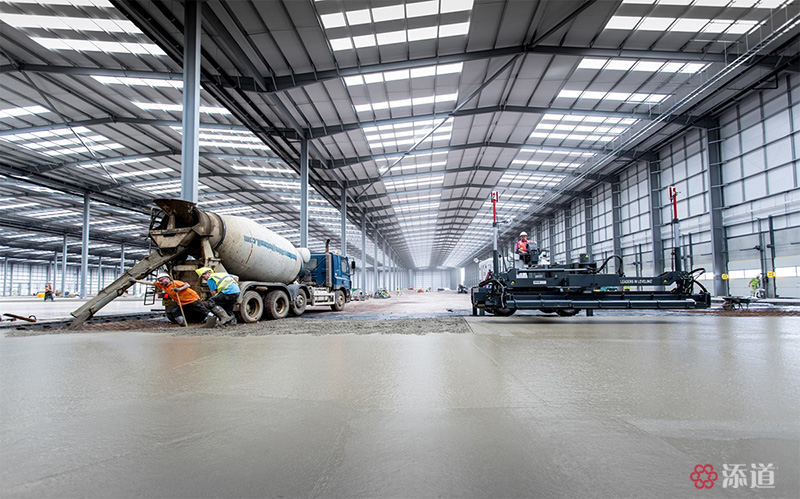

超平地坪
(4)双盘抛光机打磨。先干撒耐磨材料,撒的过程要保证材料的均匀度、平整度和厚度;在混凝土凝固后,以人踩上去浅浅的脚印为标准,开始上双盘抛光机带圆盘进行打磨。打磨时按浇筑顺序进行打磨提浆,部分区域用单盘抛光机打磨,边角处用收边角打磨机收边;再次用人工整平尺多次整平,对平整度进行测试。
(5)开始先用带金属刀片的双盘抛光机进行抛光,抛光必须在三遍以上,相应的边角处用单盘抛光机和收边机进行抛光; 双盘金属刀片抛光完成后,再用塑料刀片再进行抛光,使地面减少刀印,颜色更加一致,表面光度更亮;然后采用切割机进行地面切割,在抛光作业完成后12小时内完成。切割完成后就可以覆盖土工布进行洒水养护。
(6)最后再做地面打磨抛光。先使用地面研磨机带水打磨地面并去除地面浮浆。待地坪表面比较干燥后,用喷雾器将锂基混凝土液态硬化剂喷洒地面,使地面持续湿润20分钟以上。再先使用地面研磨机带树脂磨片持续打磨地面,用刮板或吸尘器,去除多余材料;然后用高速抛光机带树脂磨片进行抛光地面。

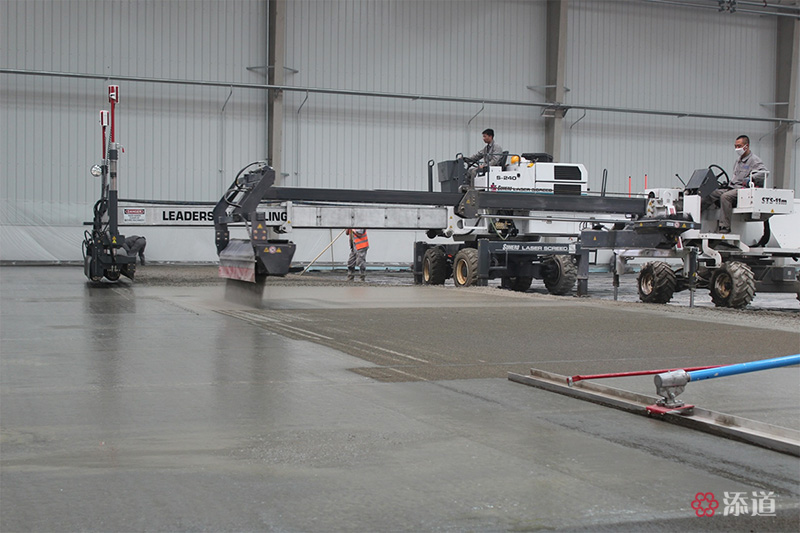

超平地坪
(7)填缝注胶。在地面浇筑完成28天后或者地坪真正使用的前几天对切缝、施工缝进行注胶,先在切缝里塞入泡沫条(泡沫条直径根据切缝展开的情况而定);
最后呈现出一个平整、耐磨损、抗冲击、高硬度、防渗水不起砂尘、致密、高亮度、防滑、防油污的混凝土耐磨地面,在使用的过程中表面如同大理石般的光泽度会日益明显,在7天之后硬度和防水功能能达到最佳状态。
      若您需了解更多超平地坪工艺,欢迎咨询我们添道地坪,我们会提供专业的地坪解决方案。
